一切為了安全供電
--供用電分公司圓滿完成陳家山礦供電系統改造側記

9月27日,隨著安子溝3KV變電站最后一組SVC的投運,標志著由供用電分公司承建的陳家山煤礦供電系統改造工程,提前3天圓滿完工并成功投運,工程的完工為陳家山煤礦今后安全生產提供了優質、可靠的供電保障,也為祖國的六十六周年華誕獻上了一份厚禮。
陳家山煤礦供電系統改造工程是礦業公司2014年批復的專項資金工程,目的是解決礦井生產工作面不斷向前延伸而造成的供電系統壓降過大,礦井綜采、綜掘設備啟動困難,供電質量下降,電量損耗較大的問題。該工程由新建一條2.89公里,14基鐵塔雙回路35KV輸電線路工程及新建一座安子溝35KV變電站工程組成。在時間安排上跨越兩個年度,礦業公司要求務必于2015年9月底之前完工。

積極準備 嚴抓落實
2014年初,供用電分公司成立輸電線路工程施工小組,組織設計和施工人員多次深入陳家山安子溝,勘察35KV輸電線路現場,就輸電線路工程定位交樁工作進行現場測量對接,對定位內容及時復測,確保數據的準確性。同時積極走訪線路經過區域內的相關部門、村莊及部分單位,接洽協調建設用地,清除樹障等相關事宜,做好開工前各項準備工作,保障工程順利實施。

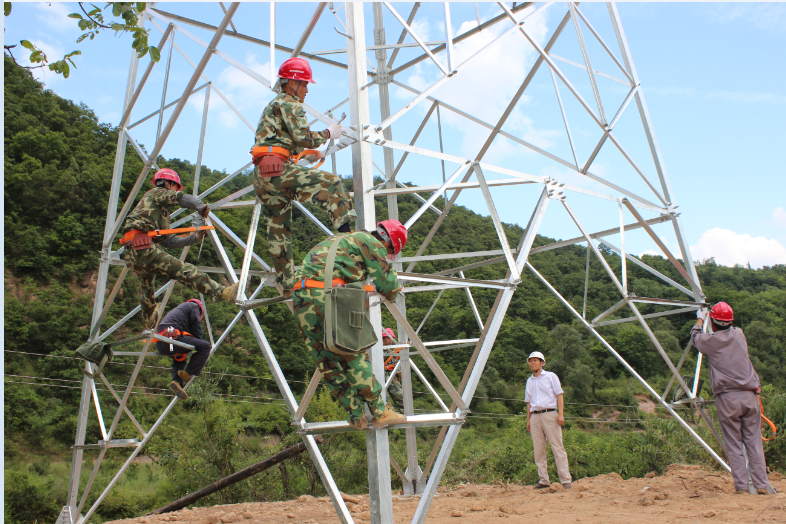

2014年6月份進入線路施工期,該分公司根據工程設計要求,針對工程所處地區、氣候環境和地質情況,多次召開專題會議,優化施工方案,制定技術措施,成立工程項目部,落實專人分別擔任項目總工程師、經理,并委派外線技術人員及工程技術人員長住工地,對工程的實施進行動態監督,實時將工程進度和出現的各種問題向分公司匯報,確保工程按計劃向前推進。經過分公司干部職工70多天的奮戰,2014年8月中旬圓滿完成輸電線路施工的任務,線路成功帶電。

狠抓細節 高效安裝

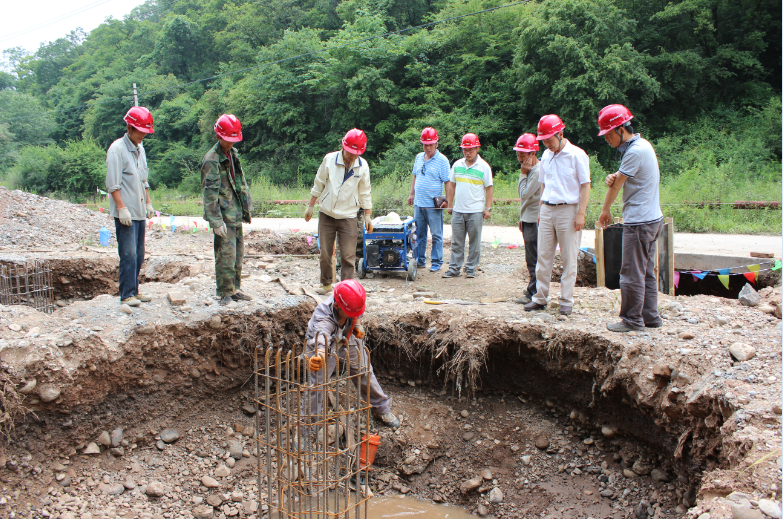

在輸電線路施工中,由于安子溝35KV輸電線路大部分都在河溝中穿行,塔基開挖中不斷出現滲水造成塌方,全體技術施工人員通過不斷用潛水泵及時抽放塔基底部涌水,防止?jié)B水侵泡塔基,在安裝塔基時設立臨時防滑樁,防止塔基側面垮臺,利用施工模板及時固定塔基,迅速完成塔基澆筑的辦法,克服不利因素,確保施工質量和進度。2015年3月初,安子溝35KV變電站土建工程開工,該分公司再次成立由分管領導、工程技術人員組成的檢查組,按照設計要求和施工標準,采取不定時,不告知施工單位的方式,多次深入土建施工現場,對安全、進度、質量、人員機械等進行全面檢查,針對檢查存在的問題要求施工隊伍按照“五落實”的原則進行整改,確保了土建工程于當年8月中旬安全保質保量完成。

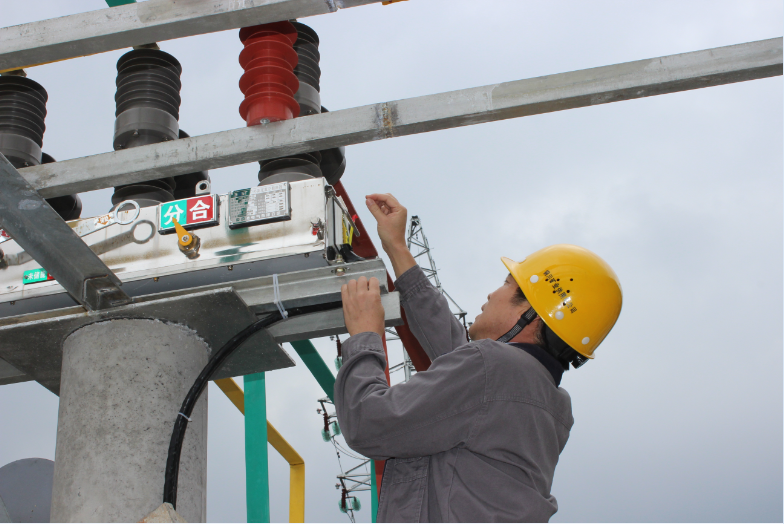

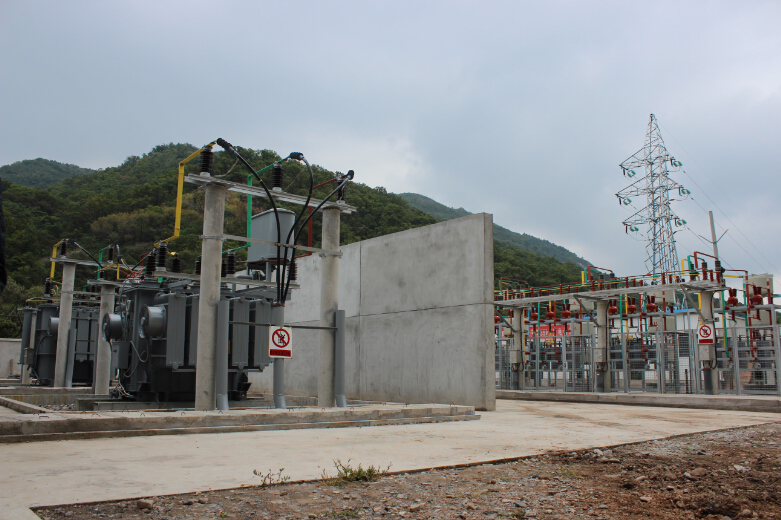

2015年8月初,安子溝35KV變電站土建工程進入施工最后階段時,該分公司就著手調配值班人員,將東區收縮后王石凹35KV變電站3人調到安子溝站加強值班力量,為該站的投運隨時做好準備。當月中旬,安子溝35KV變電站土建工程順利完工后,該分公司立即組織外線、內修、試驗、測試人員,進駐安子溝35KV變電站施工現場,以安裝一臺設備,測試一臺設備的辦法,開展電氣設備、主變壓器、SVC無功補償裝置的安裝、調試、實驗工作,確保電氣設備一次就位,各項數據準確。經過40多天的連續奮戰,共安裝、試驗、測試35KV主壓器2臺,35KV高壓開關柜8面,6KV高壓開關柜20面,控制柜10面,SVC無功補償裝置1套,高壓電纜670米,低壓電纜4210米,并實現了成功投運。

精心組織 敢打硬仗
在陳家山煤礦供電系統改造過程中,既要保障礦井安全供電,確保正常生產不受影響,另一方面為了節約資金,要將原春林35KV變電站兩臺主變壓器先后搬遷至新建安子溝35KV變電站,更要保證其它電氣安裝調試工作不能停滯受影響。針對這一情況,該分公司統籌規劃,精心組織,各級領導干部都深入現場進行技術交底,現場指揮、協調,并每天召開現場會總結工作,及時調整人員配置及安全施工措施。
在安裝調試現場,很多干部職工都是連續作戰,工作服上散發著陣陣汗腥味,雙眼熬的通紅,還要受到蚊子、牛虻的叮咬,工作條件十分艱苦。該分公司干部職工充分發揚煤礦工人“特別能戰斗、特別能吃苦”的精神,嚴格按照工期推進各項工作,確保了此項工程的安全順利按期完工,為礦井安全生產提供了強有力的供電保障,也為礦業公司穩步發展貢獻了供電人自己的力量。
